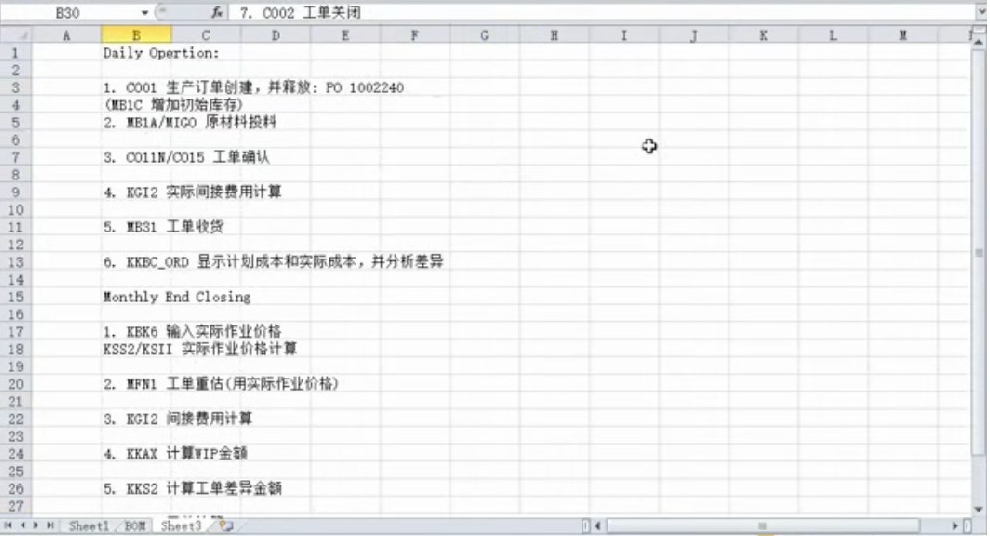

主要操作步骤

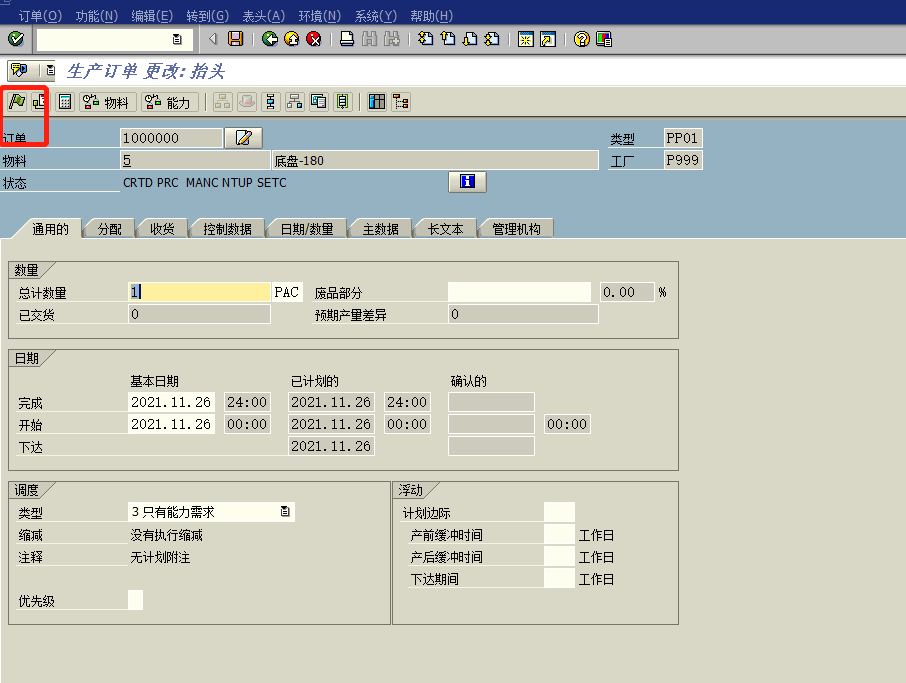

创建生产订单(CO01)
预估成本

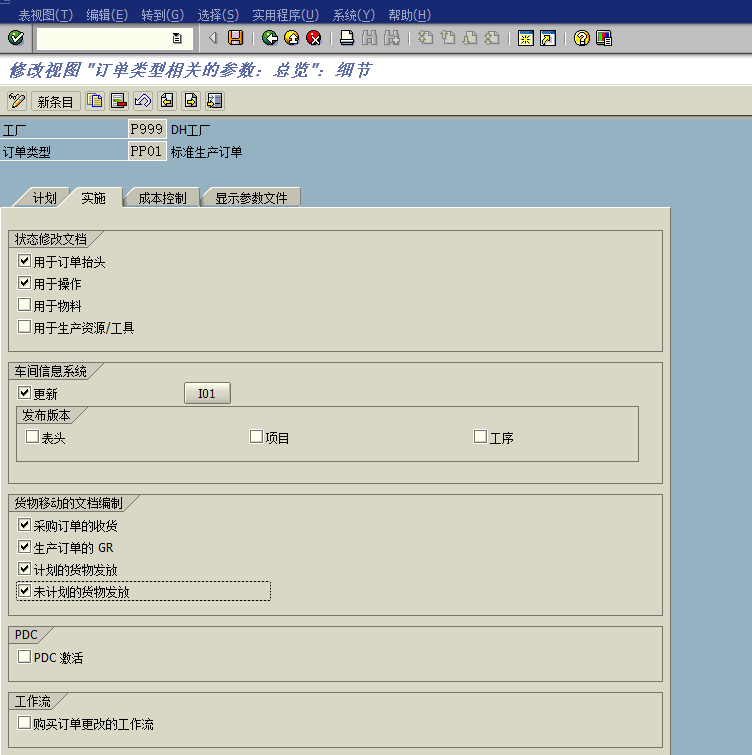

保存工单时就会有预估成本
首先通过CK11N操作,CK24发布标准价
预估成本=订单产成品数量*标准价

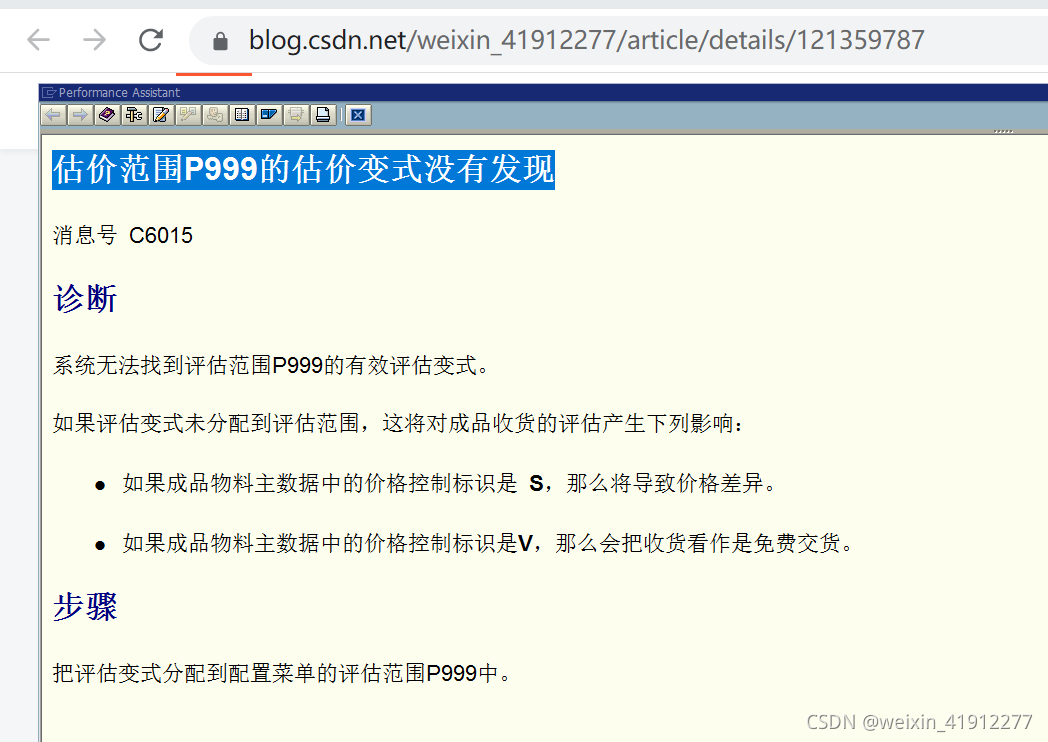

报错:

解决方案:

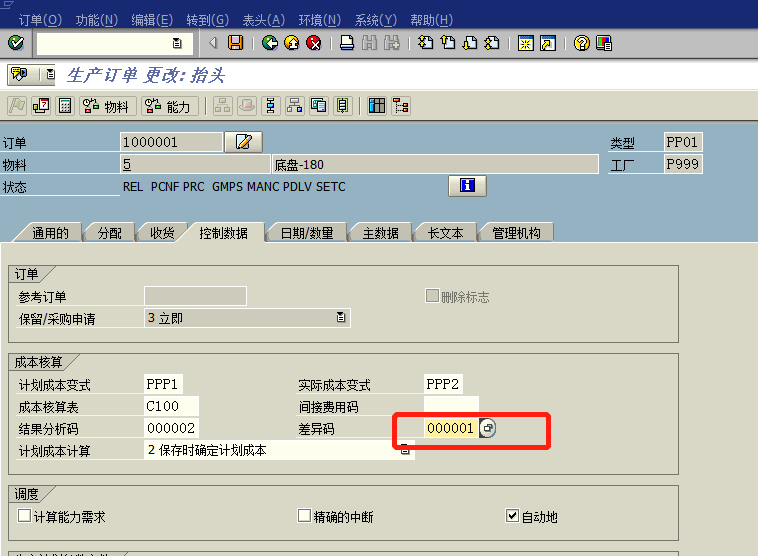

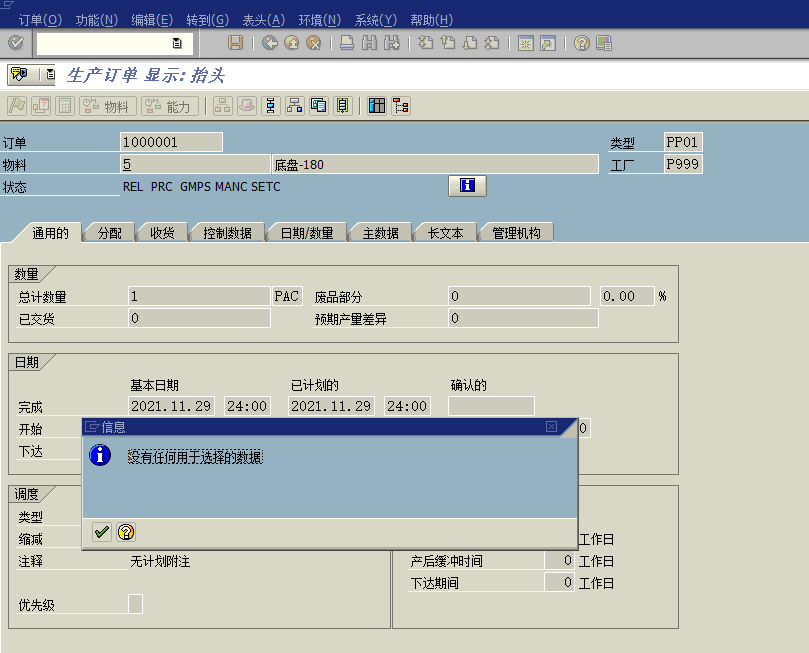

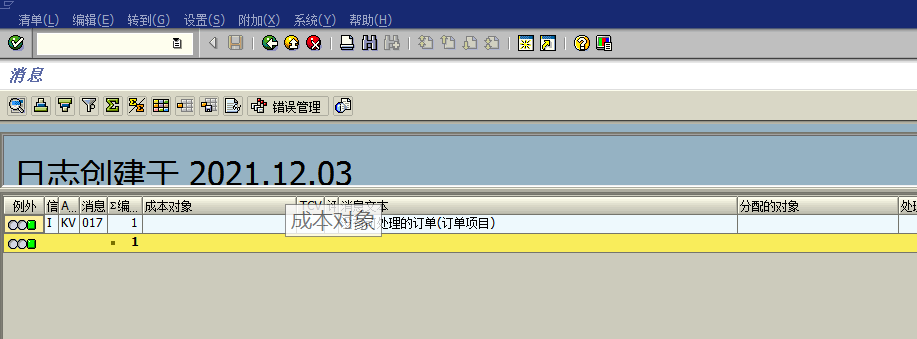

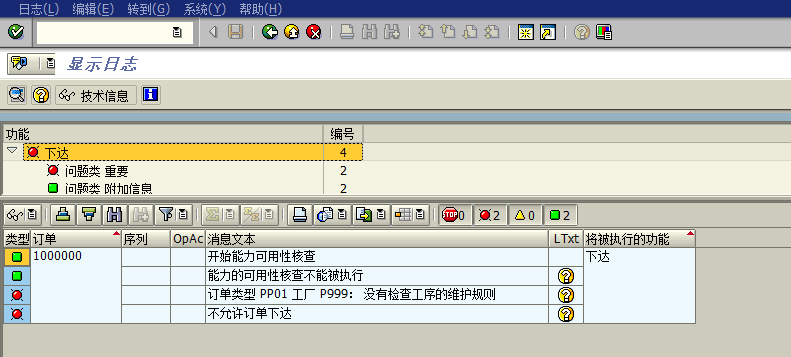

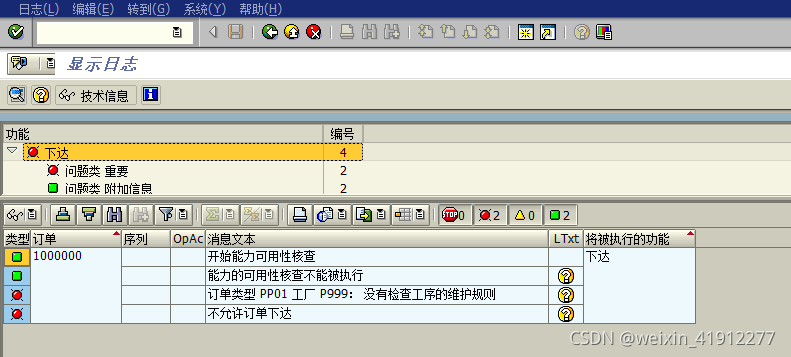

订单下达

错误:

解决方案:

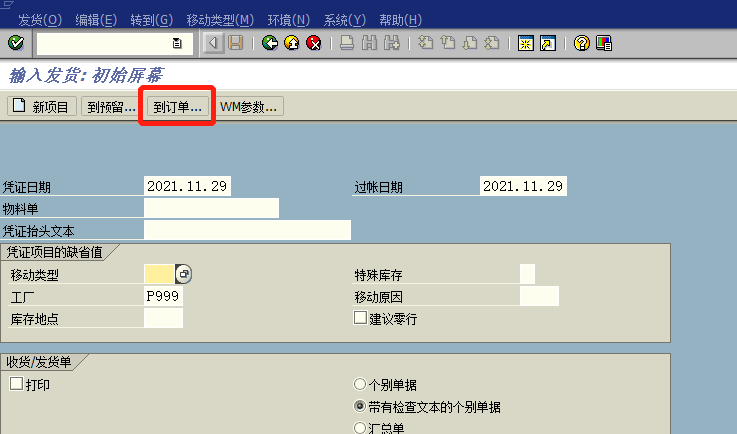

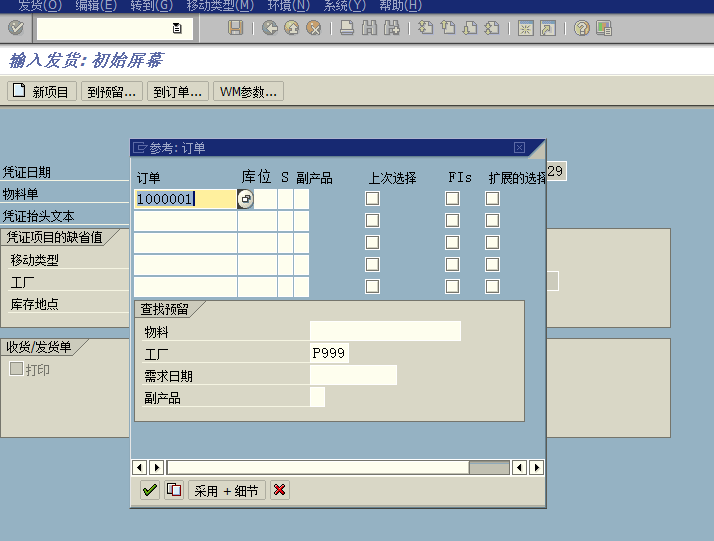

投料(mb1a)

通过CO03,查看货物移动

解决方案

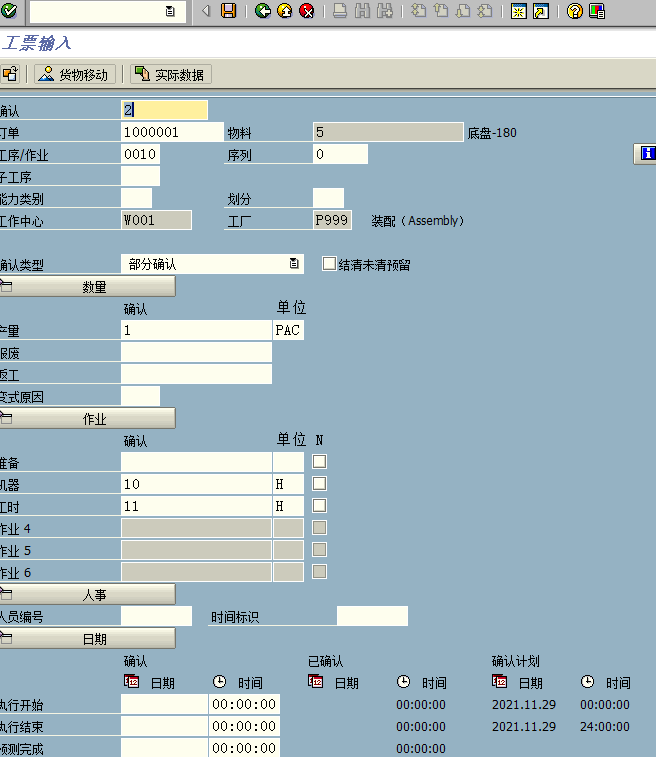

报工(CO15 、CO11N)
分别对每个工序做确认

取消报工(CO13)

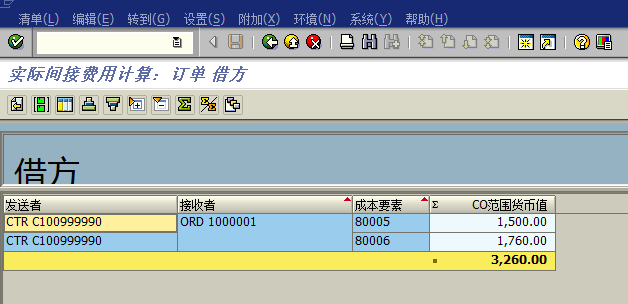

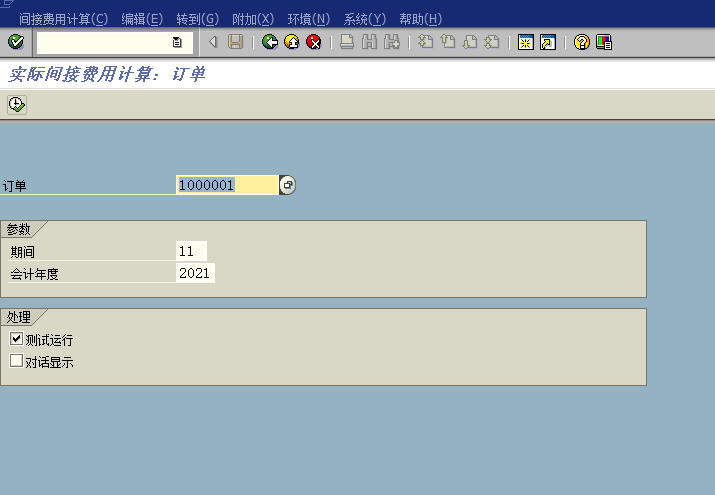

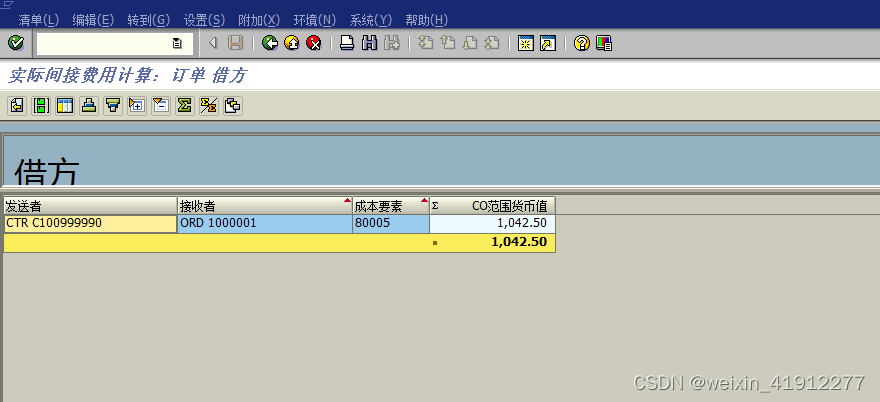

计算间接费用(KGI2)
即可以计算生产订单也可以计算内部订单间接费用

工单收货(MB31)

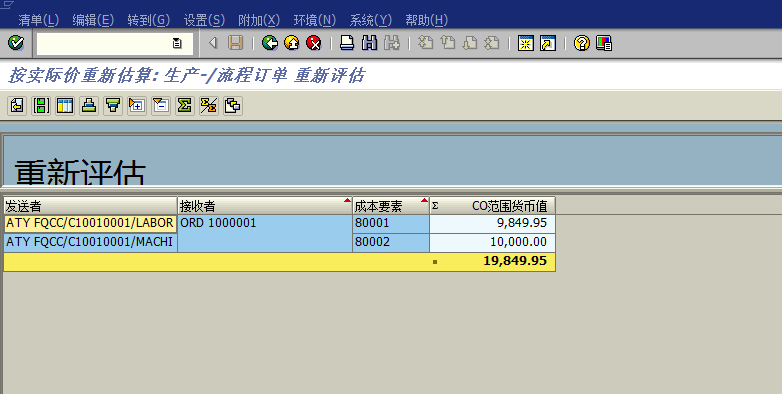

实际成本重估

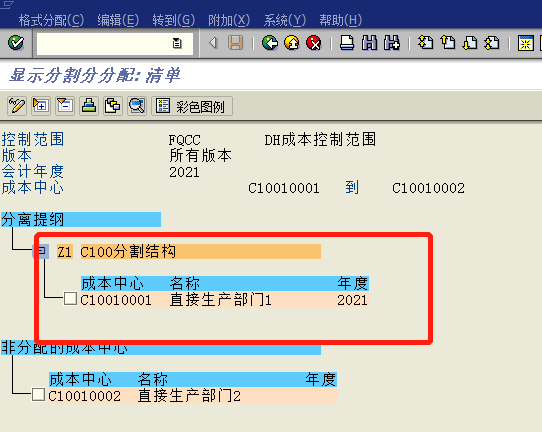

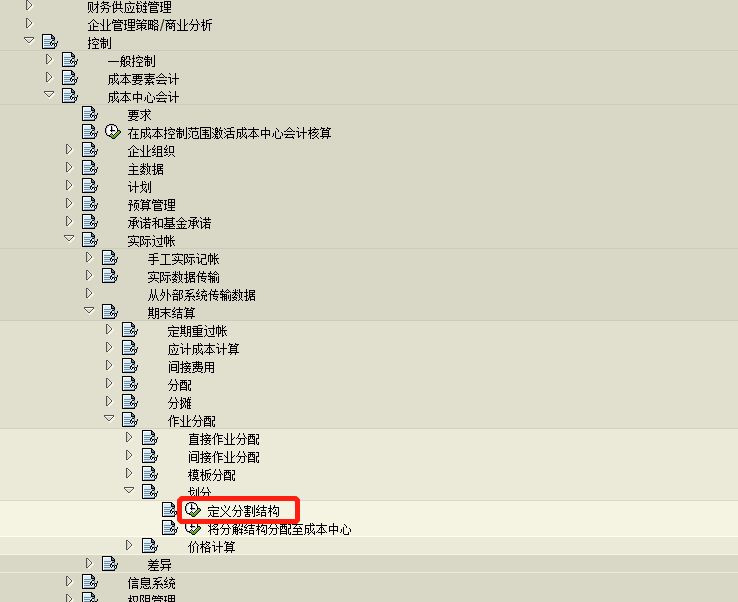

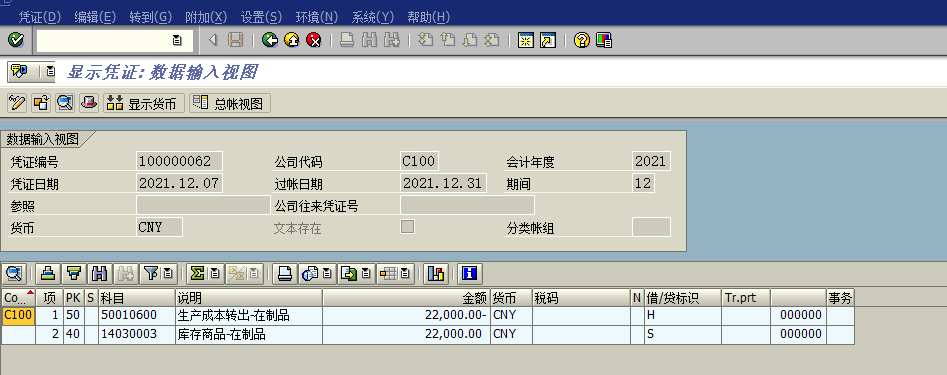

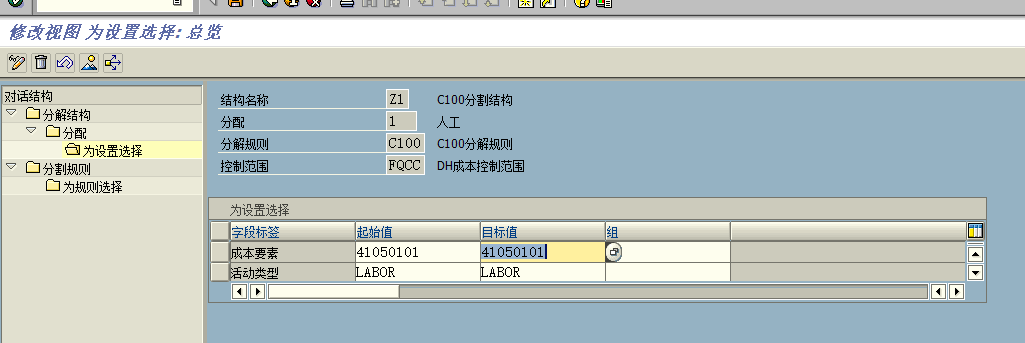

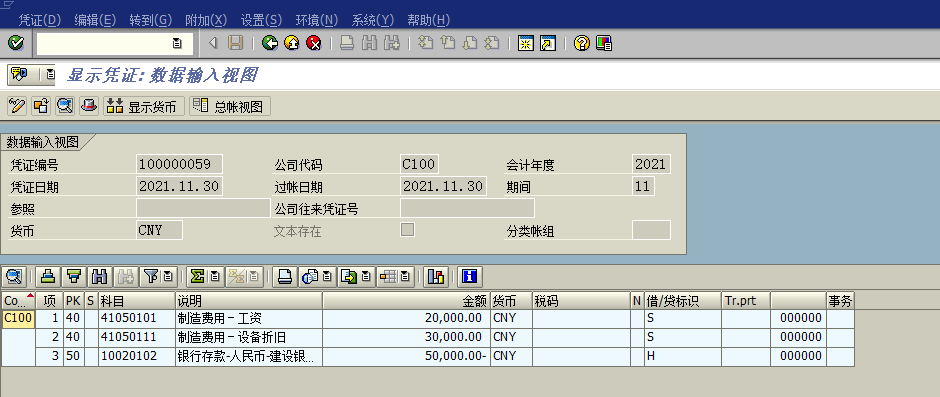

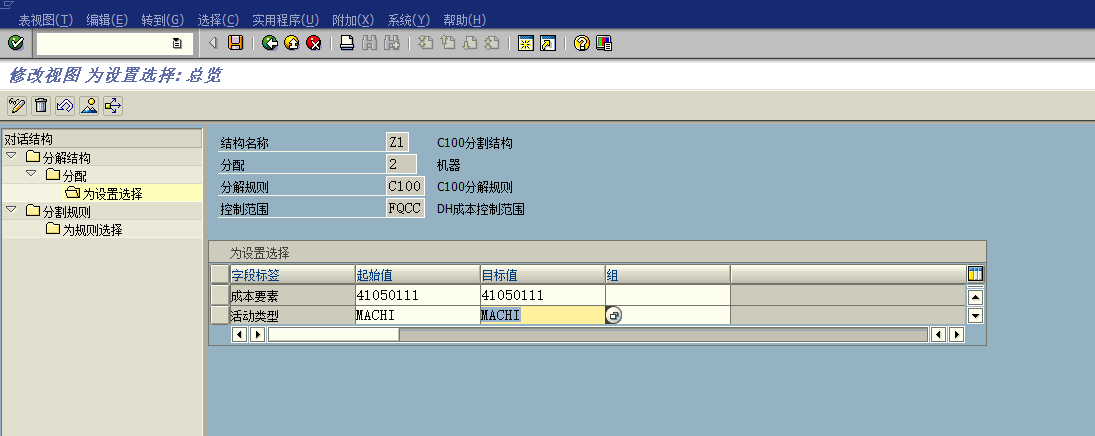

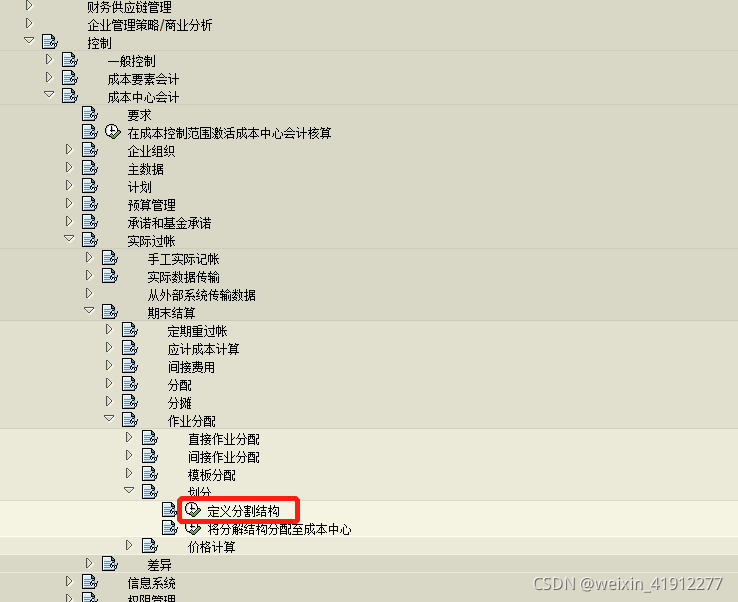

通过作业分割配置,将实际发生成本分摊到订单上

将分割机构分配到成本中心

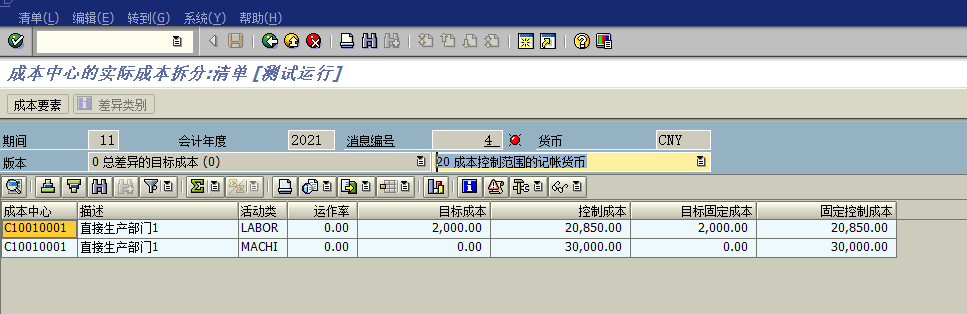

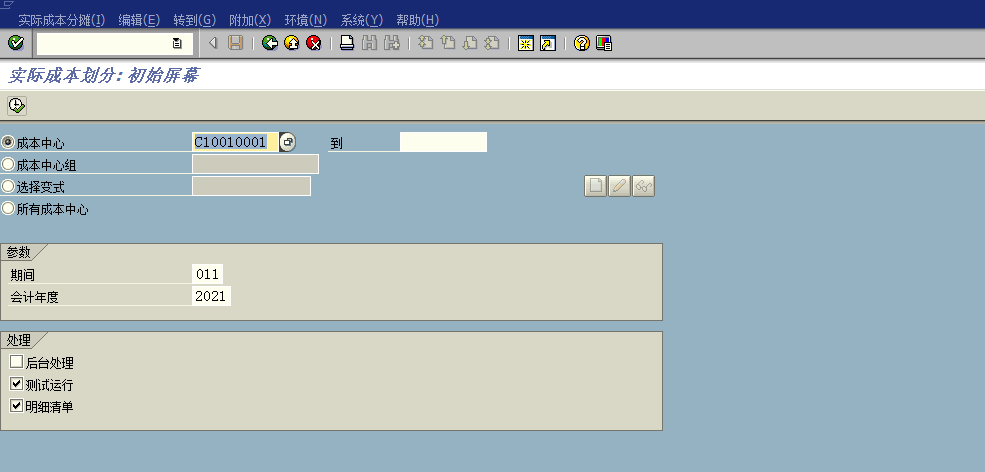

实际成本划分(KSS2)

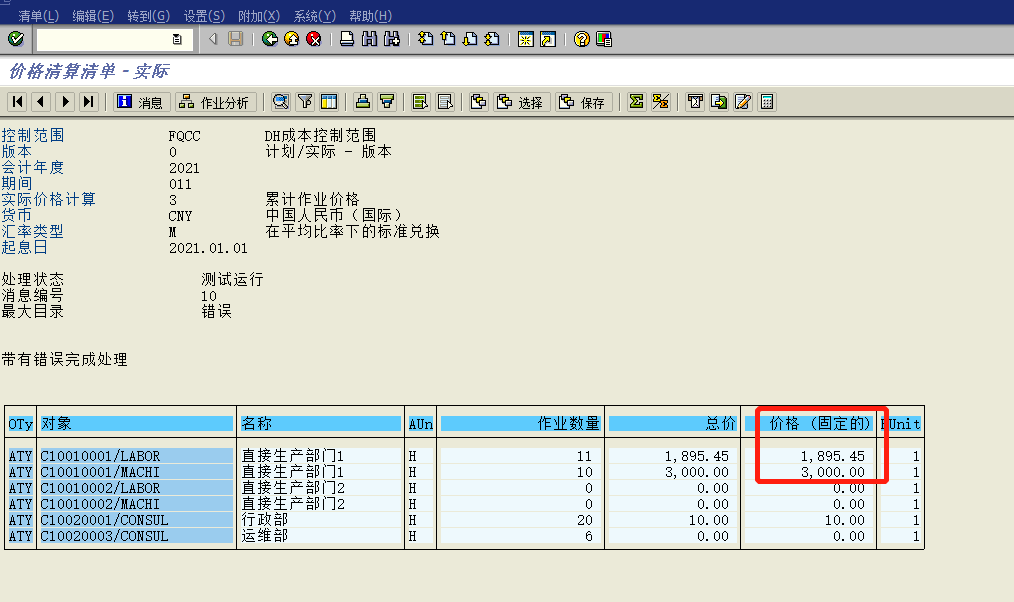

实际作业价格计算(ksii)

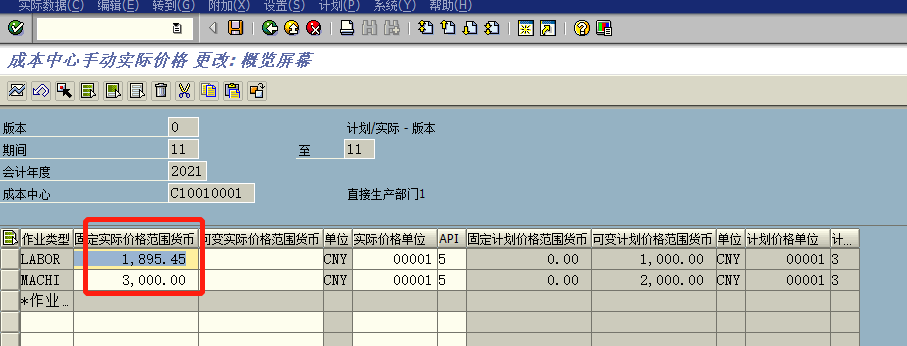

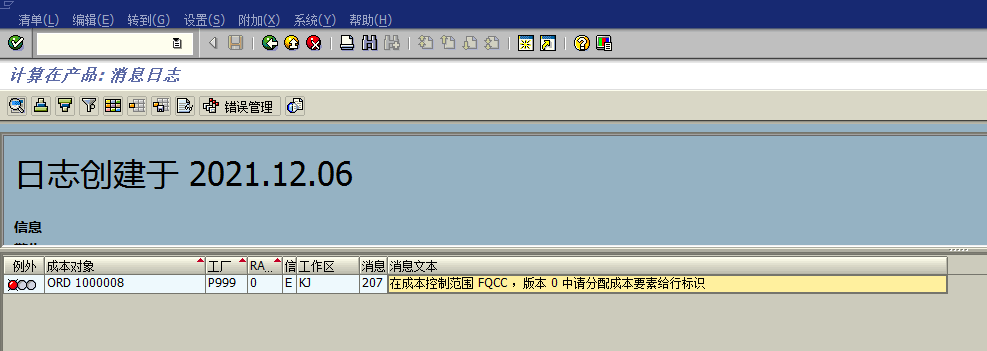

过账后通过KBK6查看实际作业价格

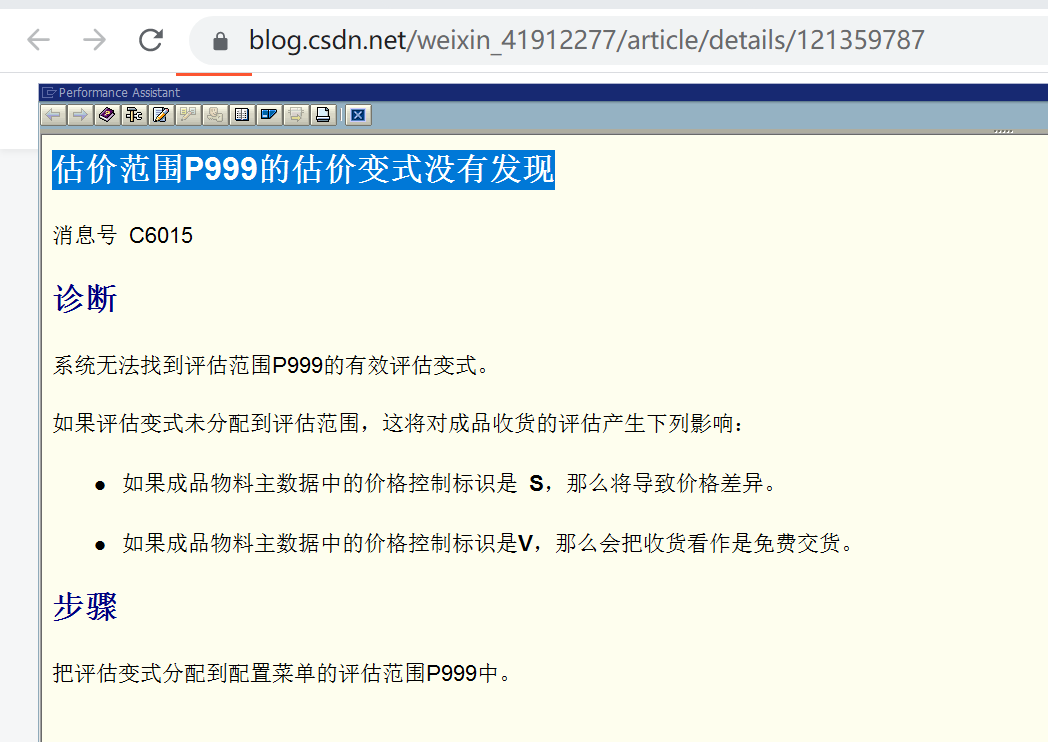

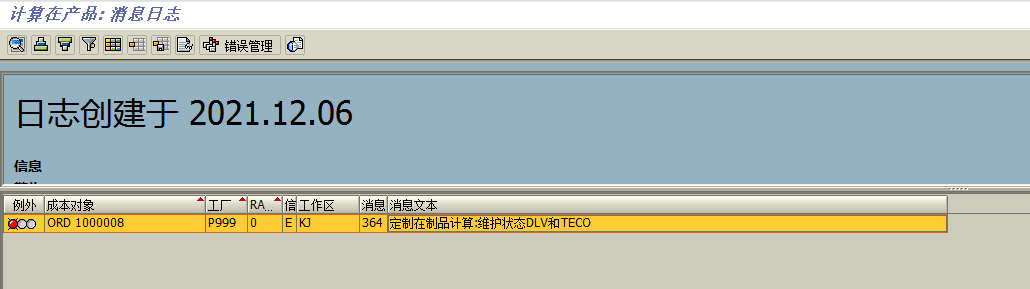

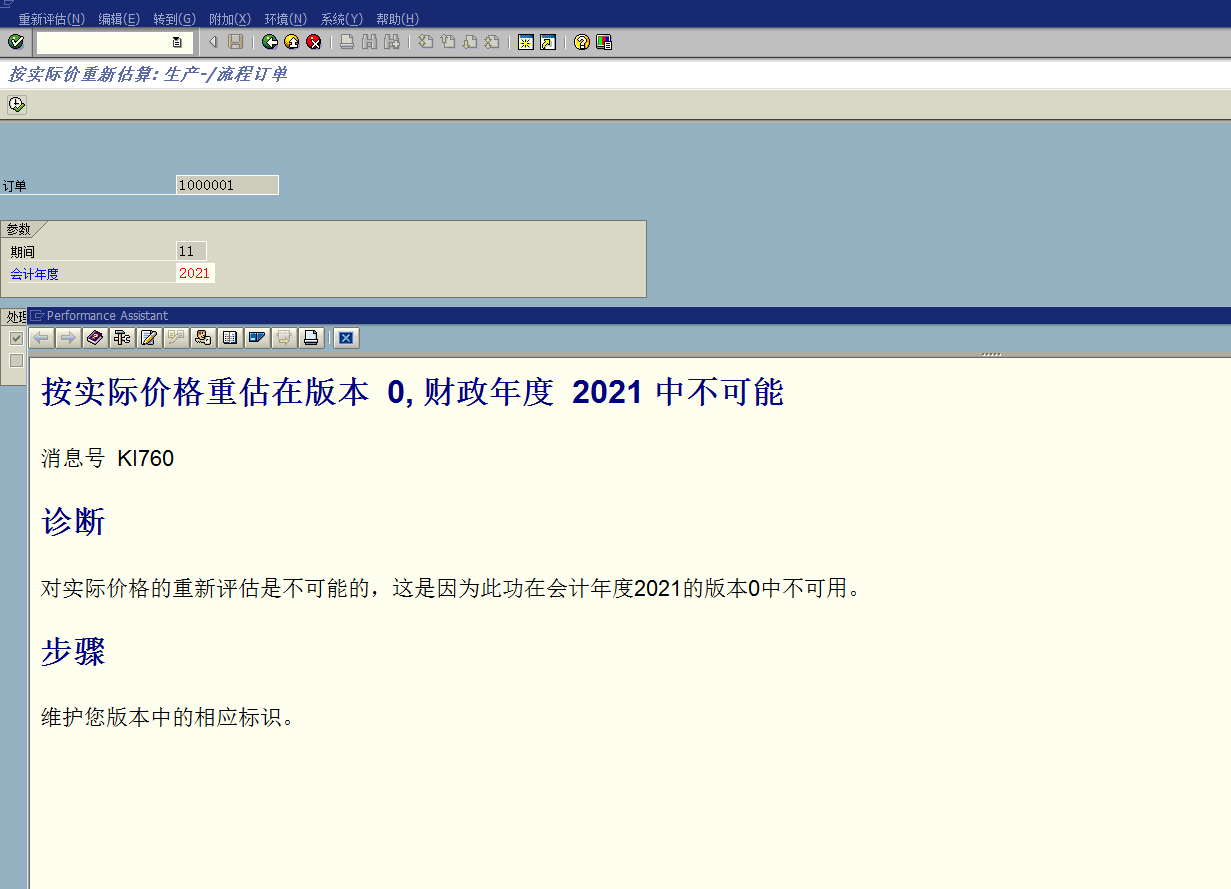

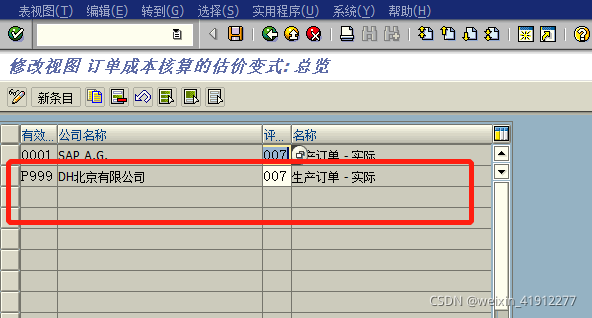

工单重估(MFN1)

错误解决:

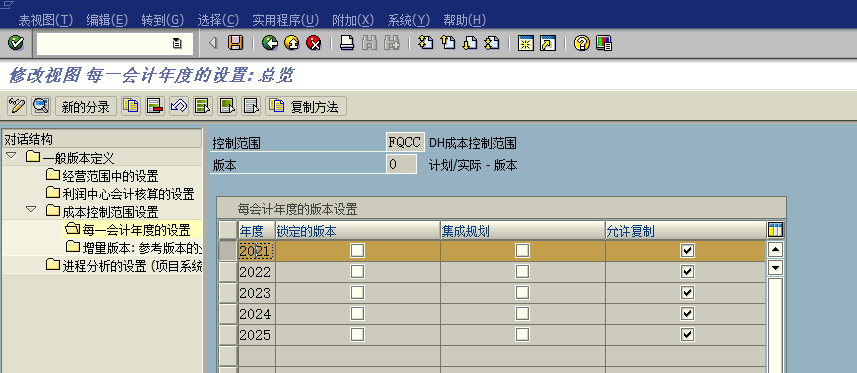

双击年份

重估结果表示实际成本和预估成本的差值(增量)
重估后KKBC_ORD报表中实际成本发生了变化

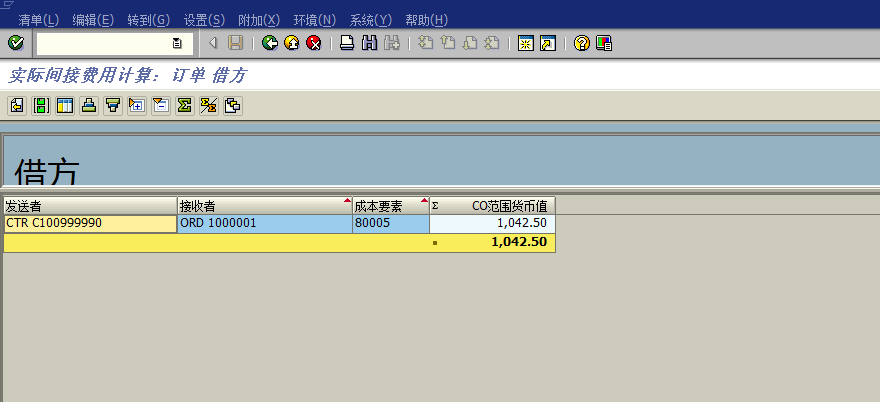

按照实际成本计算间接费用(KGI2)

同理,这个执行出来的结果也是实际间接费用和计划间接费用的差值

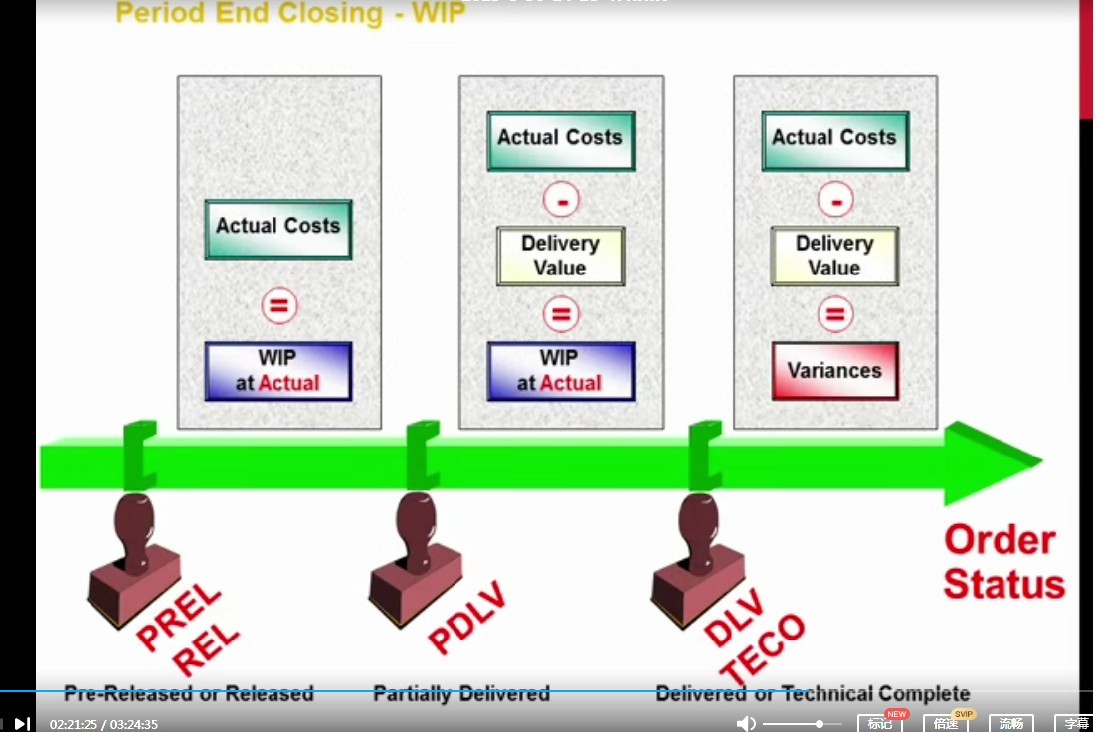

订单状态

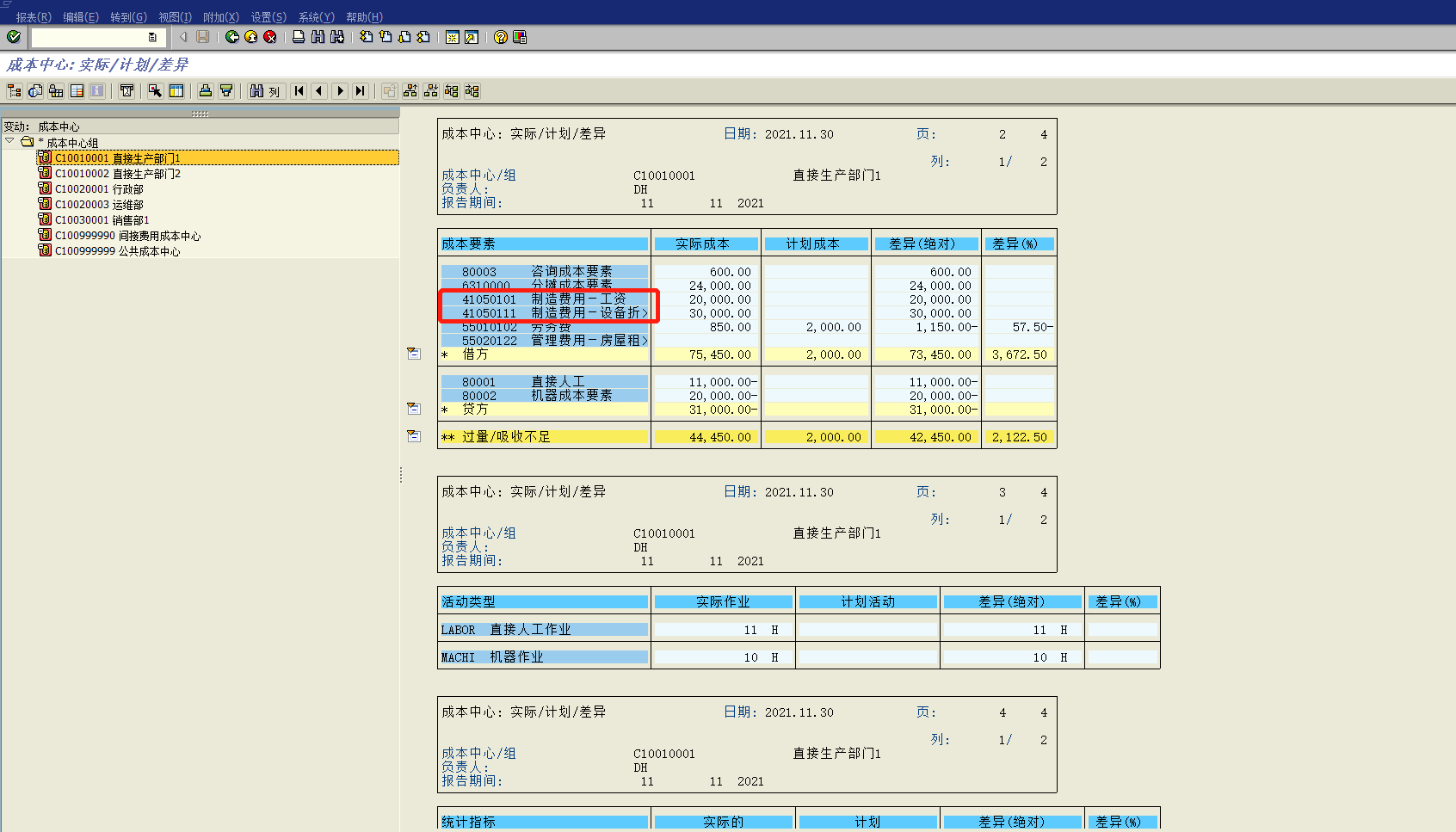

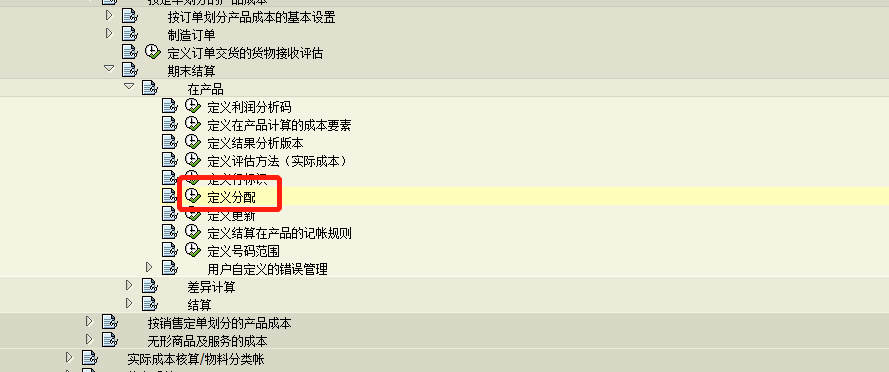

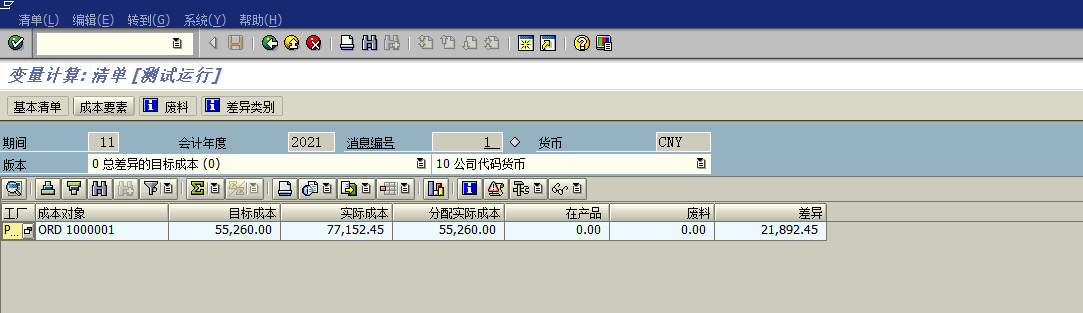

差异计算(KKS2)

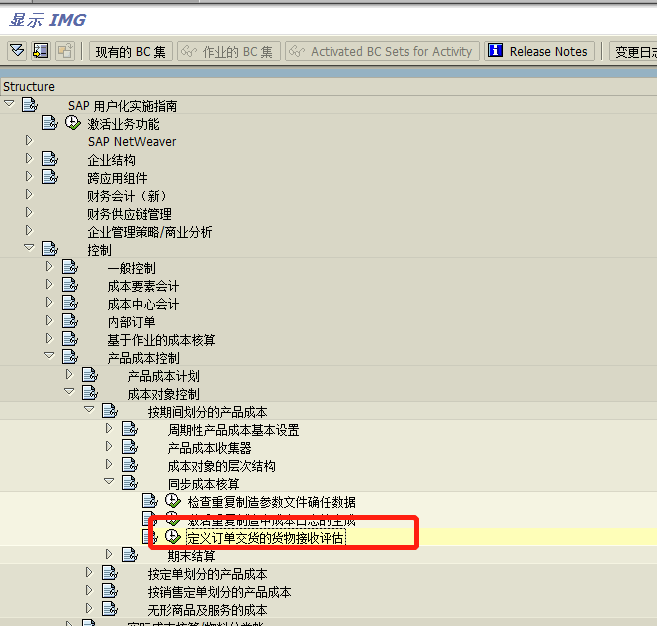

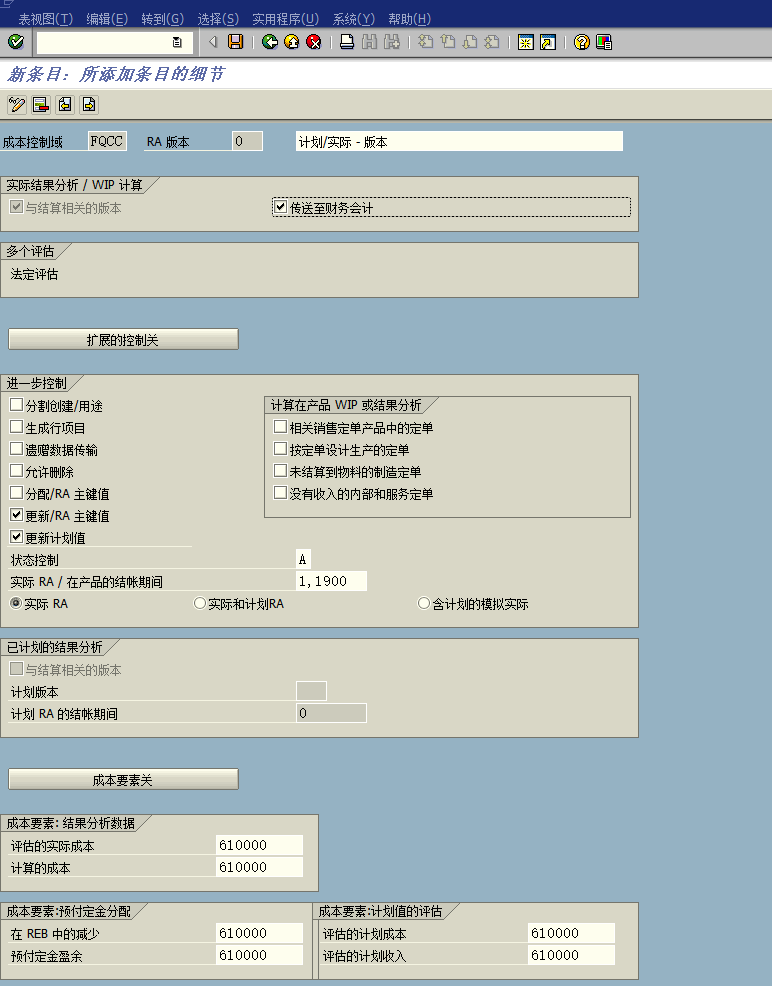

做差异计算和工单结算,才会成本表里才会出现目标成本。
小坑:

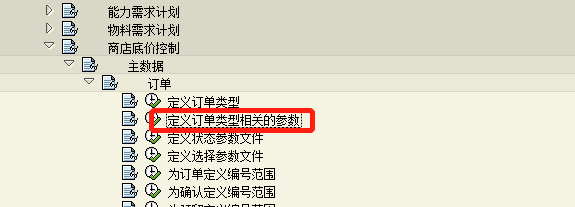

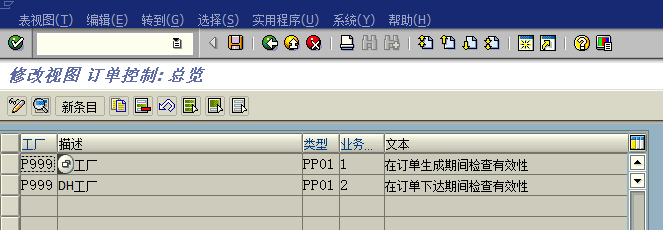

处理方法:订单维护差异码

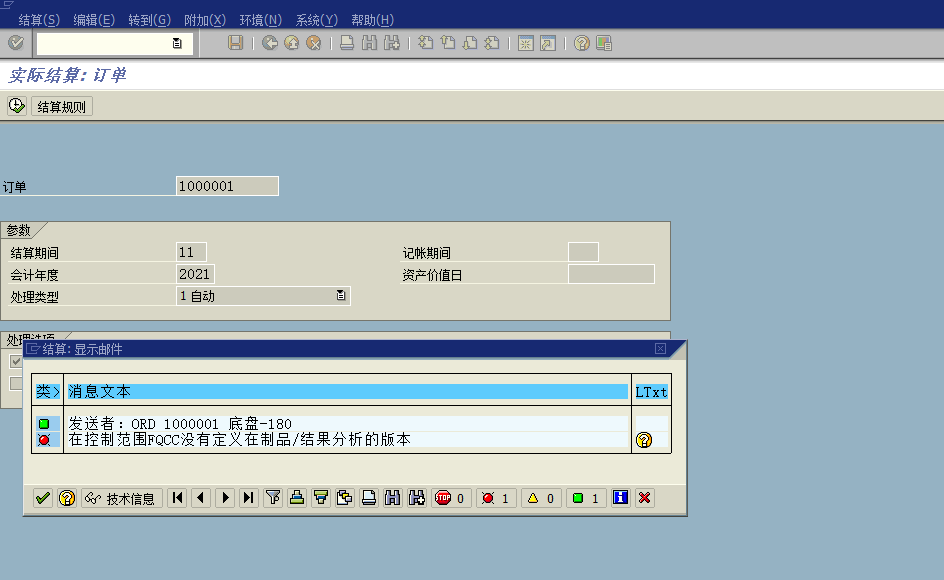

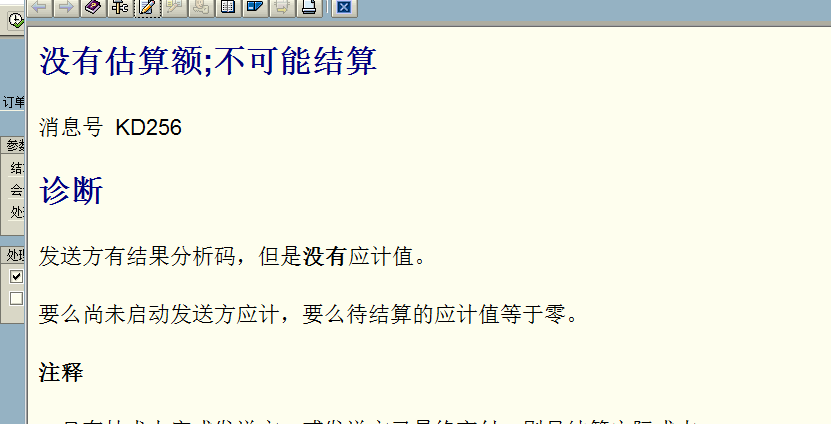

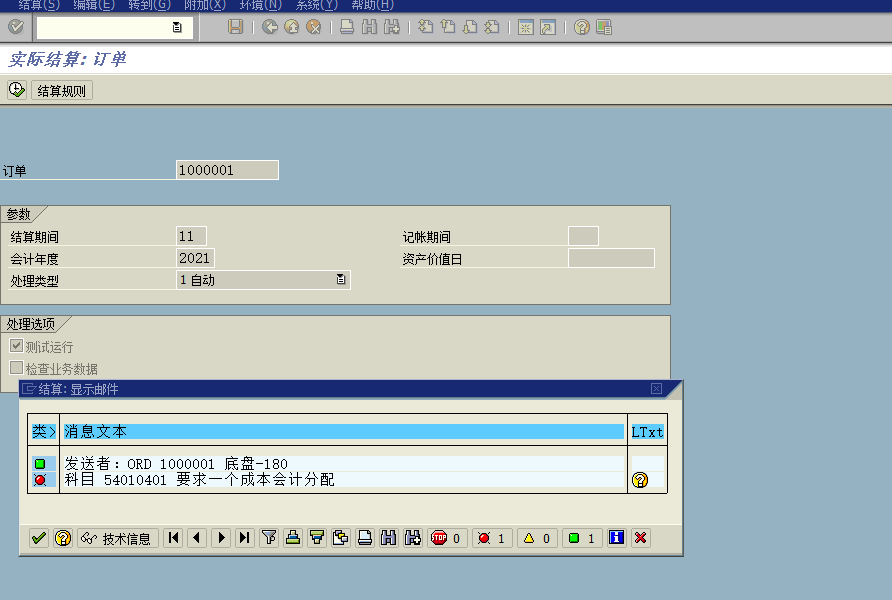

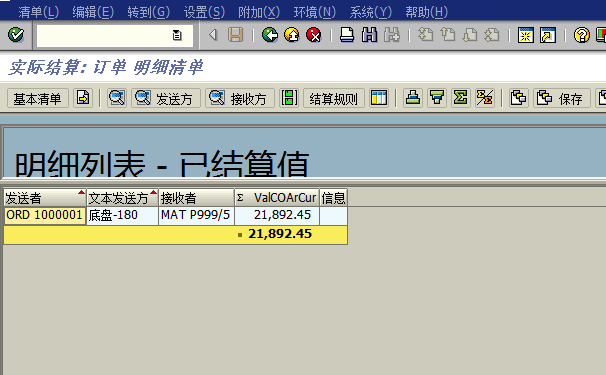

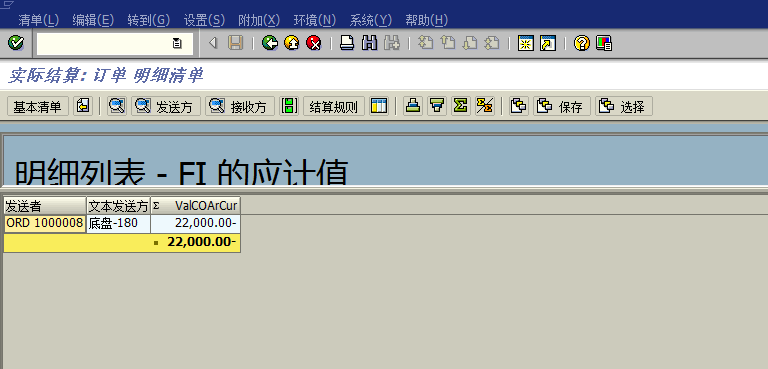

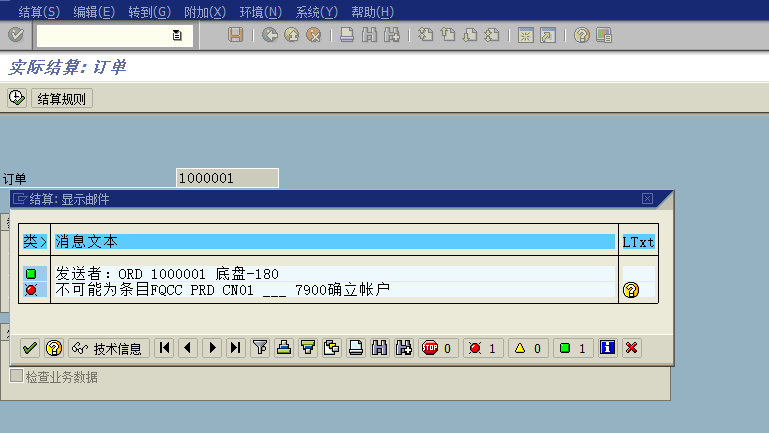

工单结算(KO88)

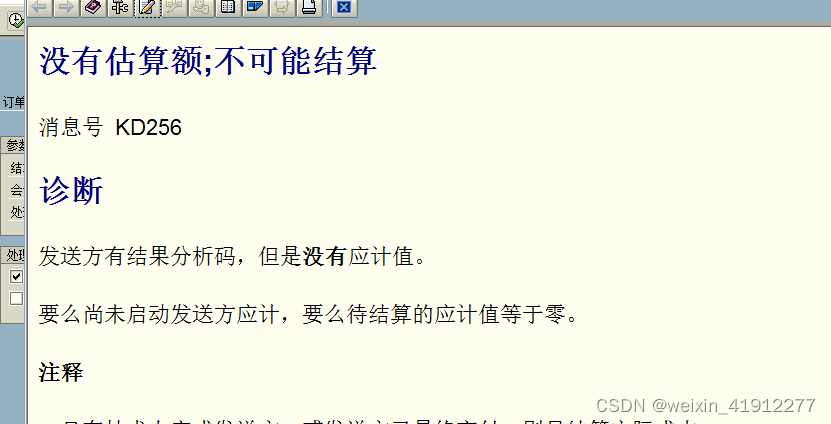

坑1:

解决办法:

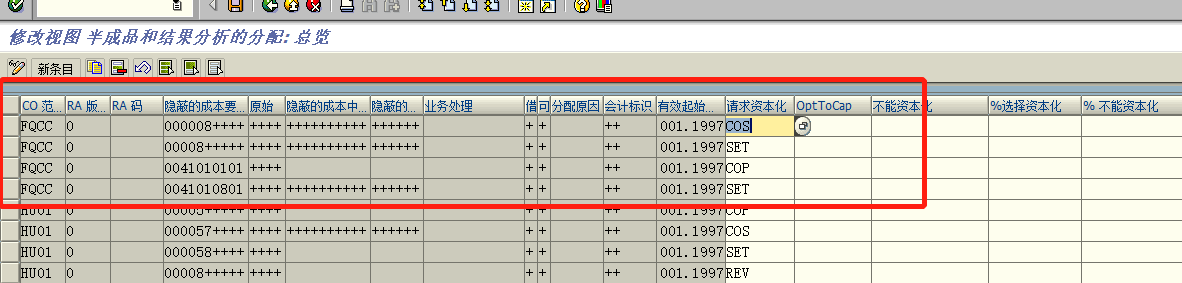

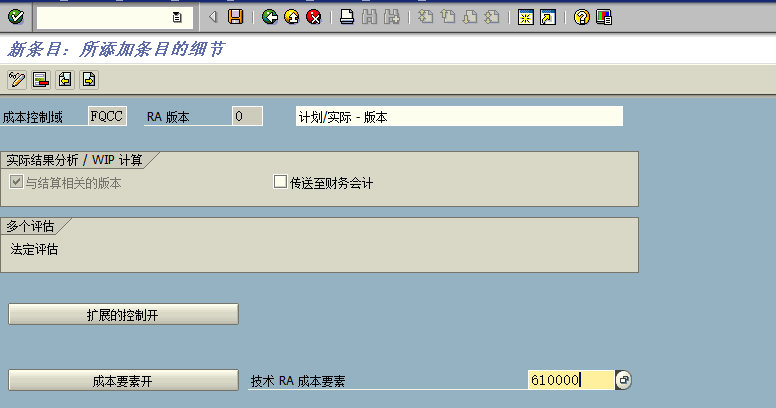

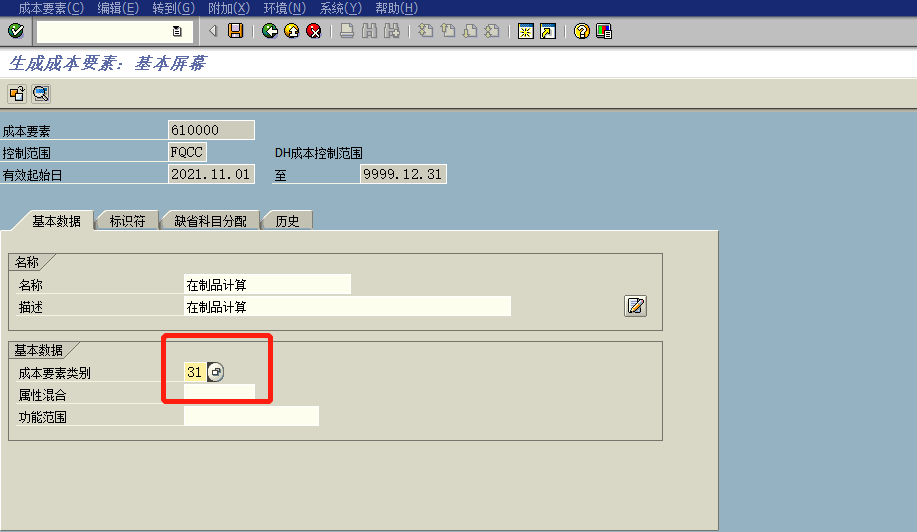

1、KA06创建次级成本要素,用于在制品订单分析

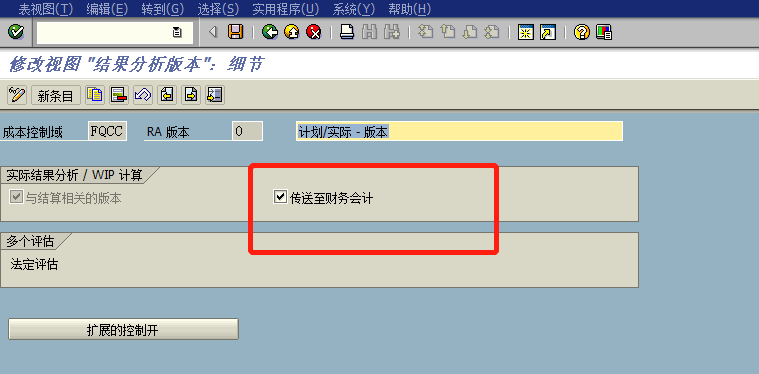

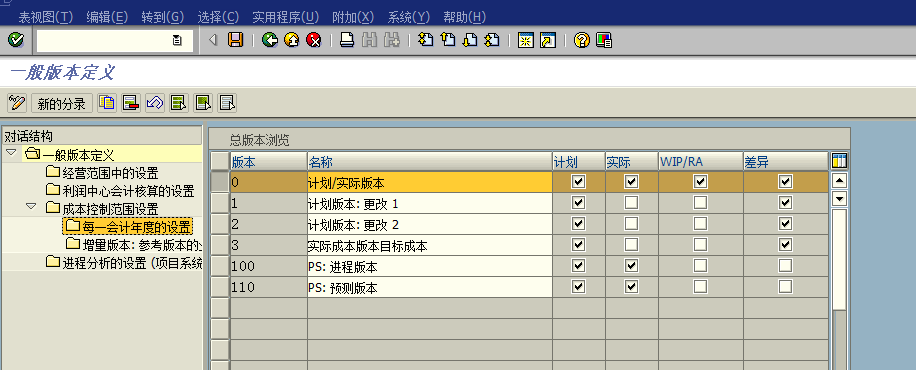

2、配置结果分析版本

重新计算KO88
坑2:

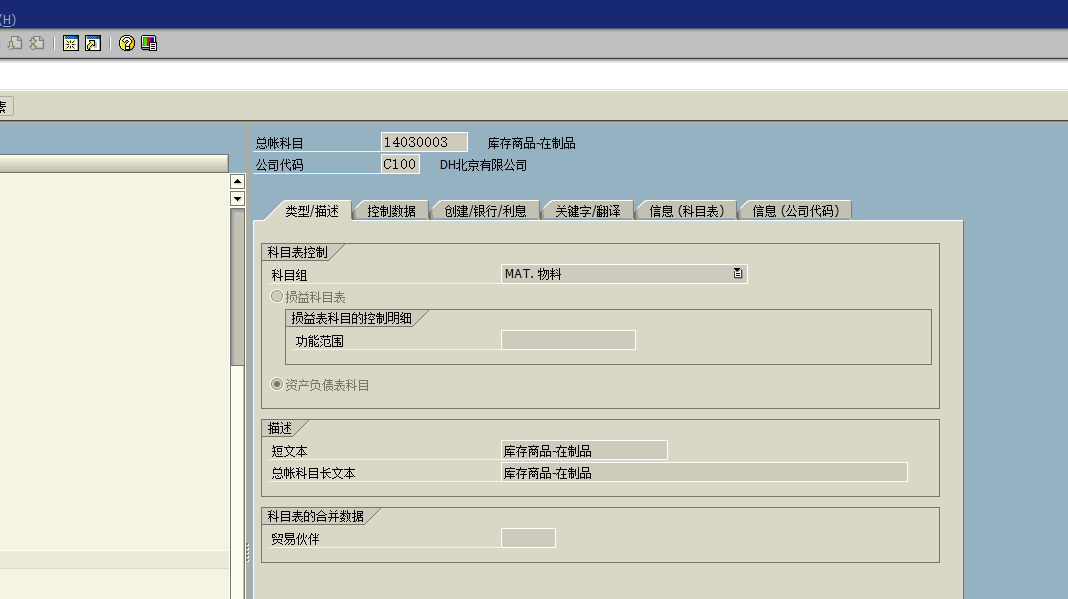

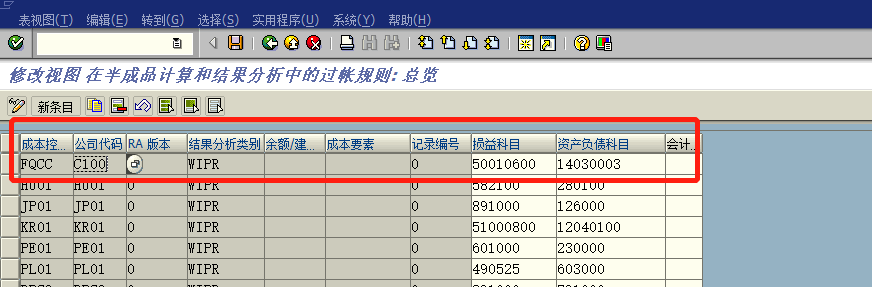

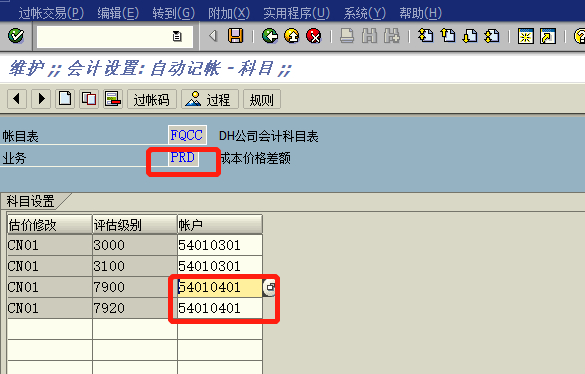

解决办法:OBYC配置生产成本差异科目

坑3:

解决办法:

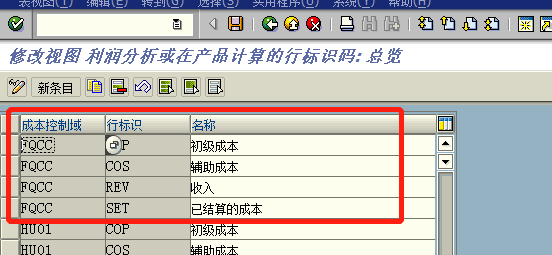

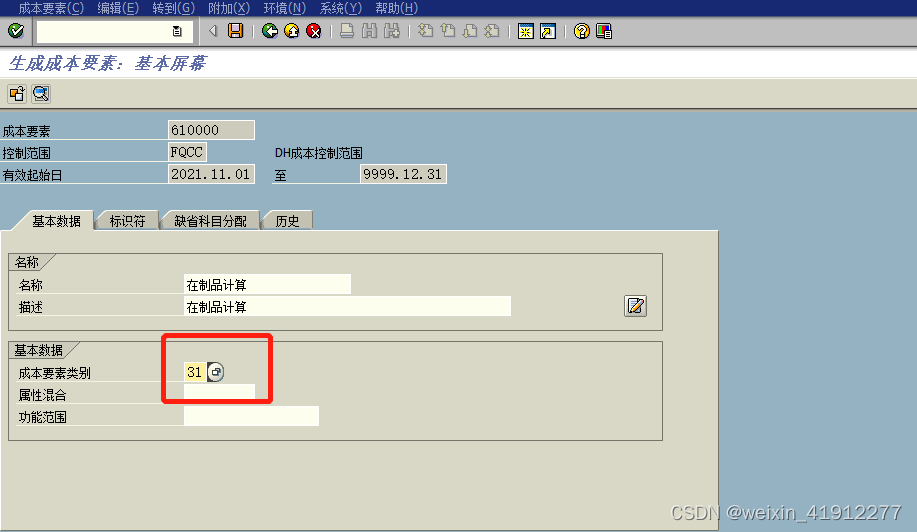

KA04删除该成本要素

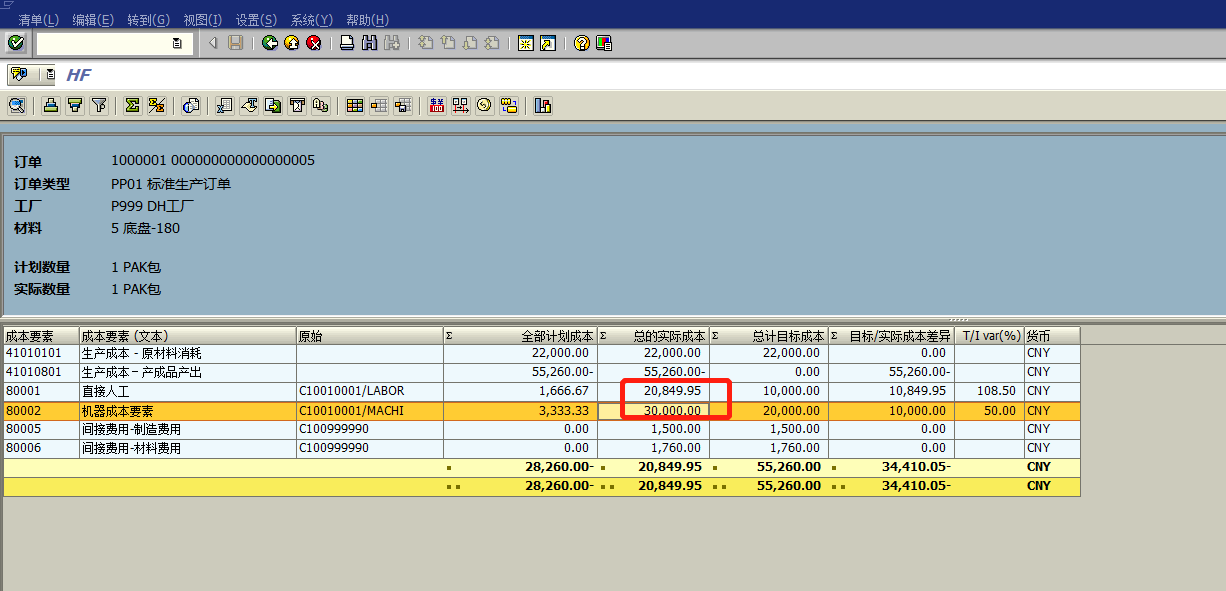

执行后的结果

CO02工单关闭
工单关闭后,KO88就做不了了

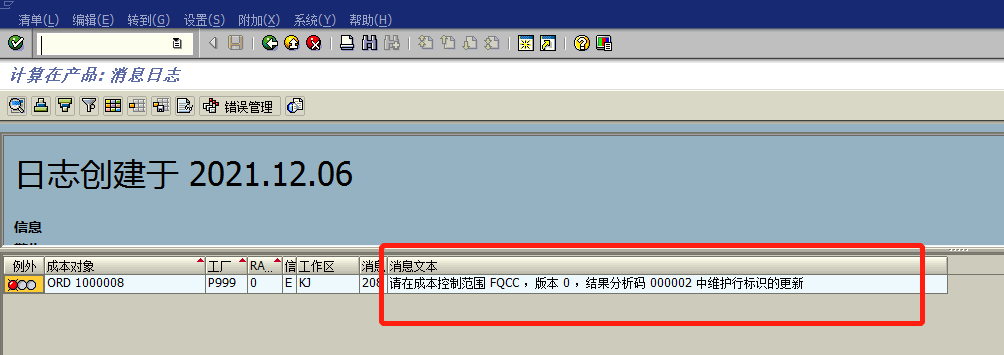

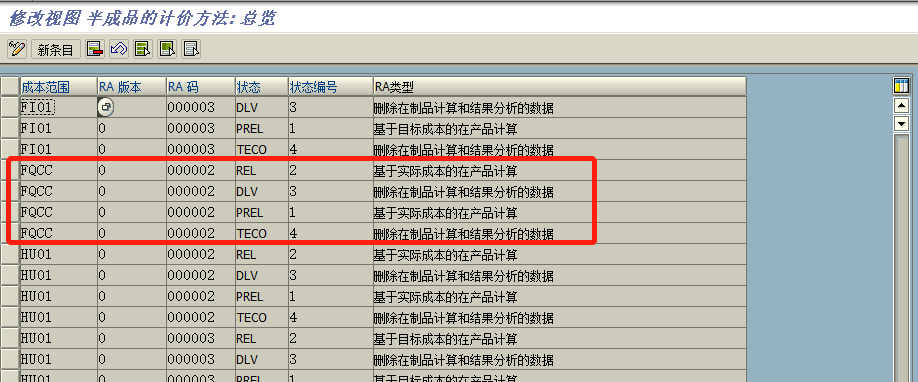

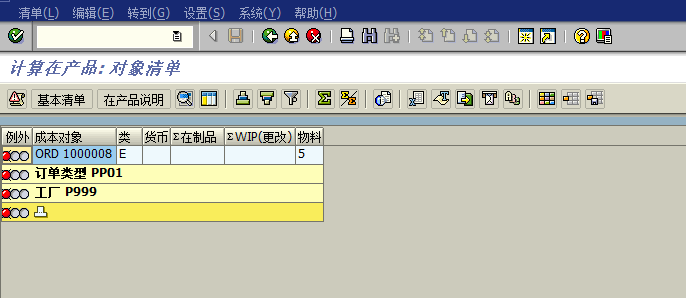

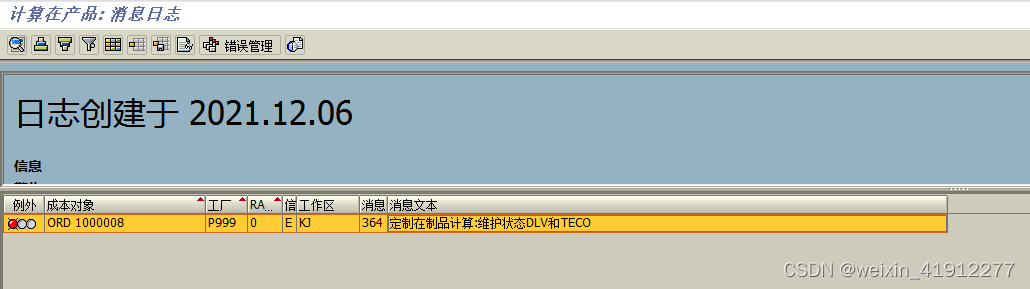

在制品计算(KKAX)

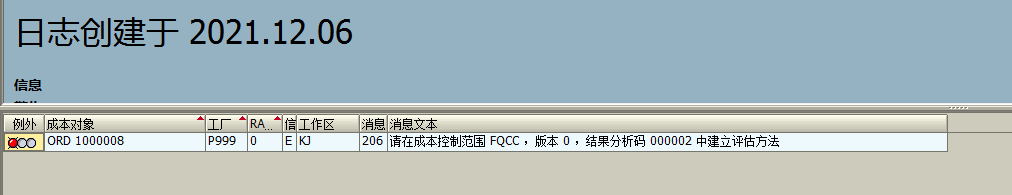

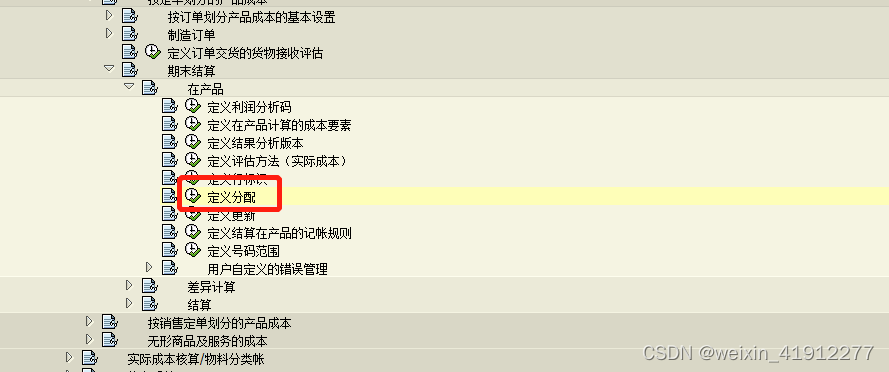

坑1:

解决办吧:

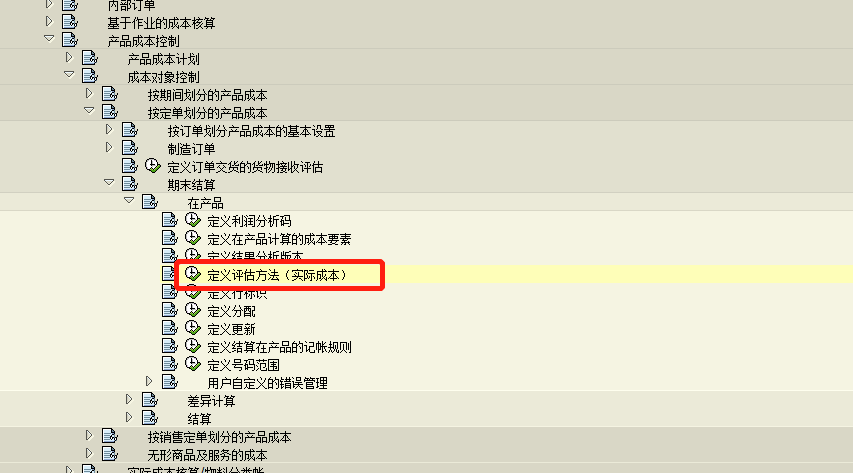

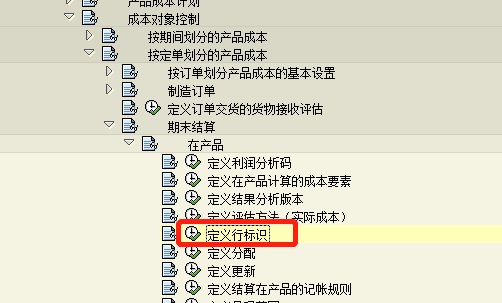

定义评估方法

坑2:

解决办法:

定义标识

坑3:

解决办法:

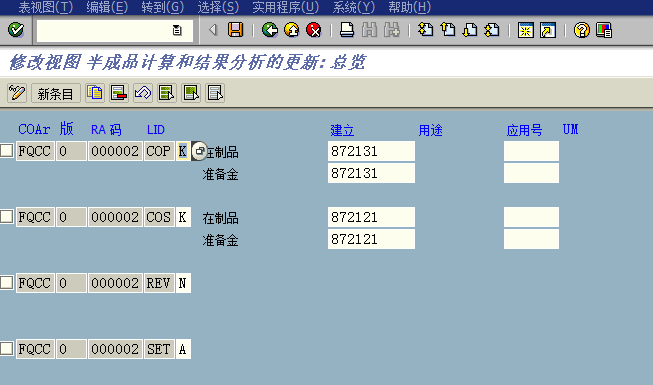

OKGC

坑4:

解决办法:

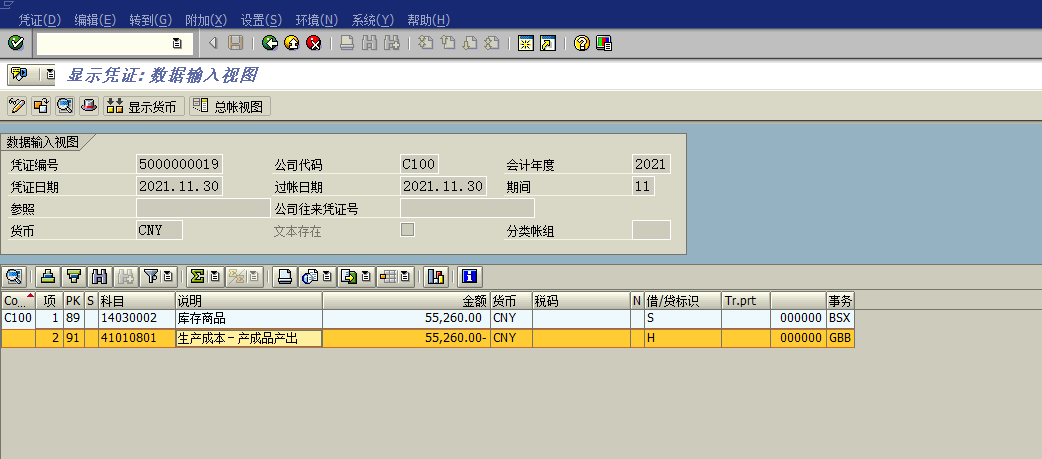

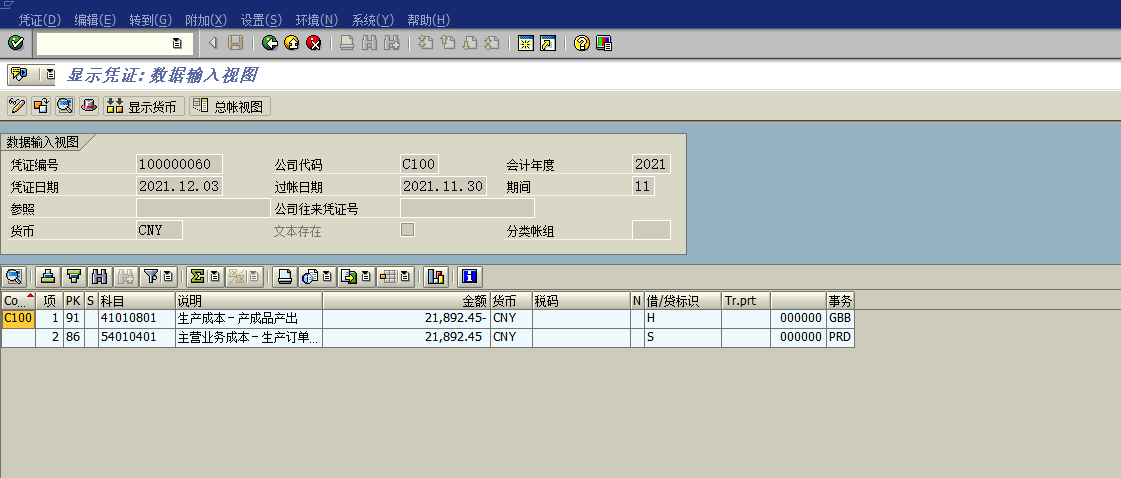

在制品转化为财务凭证(ko88)
坑1:

解决办法:
1、检查结果分析版本

2、检查在制品记账规则
