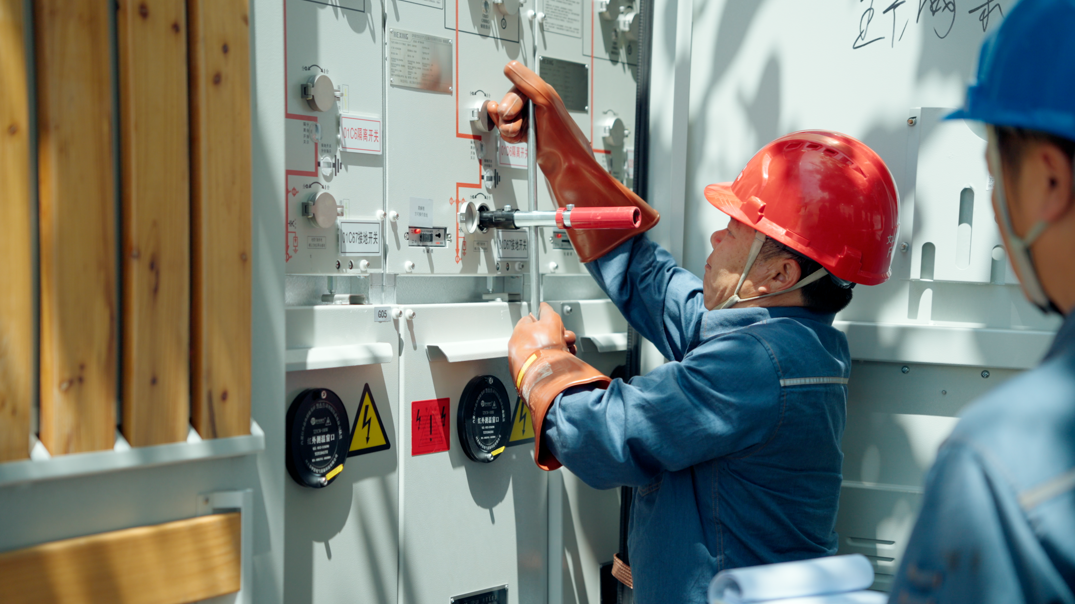

电力104协议讲解(电力101协议)10 月 28 日 随着 10 千伏师专线 H1 号环网柜投入运行 文山州的配电自动化有效覆盖率达到 100 项目投产后 以前需要人工花费两三小时前往现场复电 现在仅需在调度中心通过远程操作几秒钟操作即可完成 甚至能做到 停电无感知 最大程度降低停电对居民生产生活的影响 由于历史原因 此前文山州是云南省唯一一个配电自动化有效覆盖率没有达到 100 的州市 停电后查找故障用时长
大家好,我是讯享网,很高兴认识大家。

讯享网
10月28日,随着10千伏师专线H1号环网柜投入运行,文山州的配电自动化有效覆盖率达到100%。项目投产后,以前需要人工花费两三小时前往现场复电,现在仅需在调度中心通过远程操作几秒钟操作即可完成,甚至能做到“停电无感知”,最大程度降低停电对居民生产生活的影响。
由于历史原因,此前文山州是云南省唯一一个配电自动化有效覆盖率没有达到100%的州市。停电后查找故障用时长、复电时间长等问题已经困扰文山州用户多年。
2024年,南方电网云南电网公司共投资8500万余元用于文山市配网项目改造。同时,文山市委、市政府也将该项目列为文山市“2024年十大民生工程”。而文山市配电自动化项目,正是实现全州100%覆盖的最后一块拼图。
为此,文山市委、市政府及相关各部门为工程建设中涉及的城区环网柜占地、电缆通道协调和行政审批办理等工作均开通了绿色通道,并在整个工程建设期间,帮助协调解决安全保供、项目建设、客户服务等工作中存在的问题和困难。
南方电网云南文山供电局成立了规建、生技、调度、带电作业、供应链等部门组成的专家服务队,与文山开化供电局共同对90个改造项目制定了“一项一策”工作措施清单,按照“日跟踪、周通报、月总结”模式,对建设过程中的“痛、难、堵、累”问题“对症下药”,全力推进工程建设。

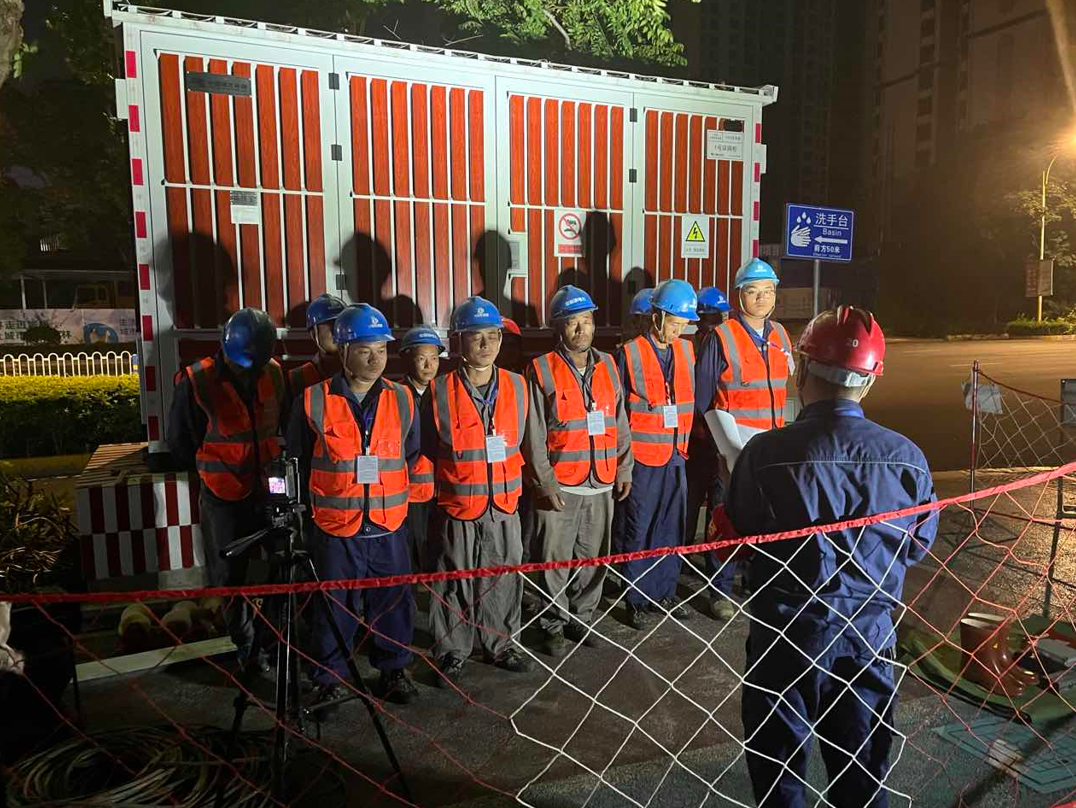

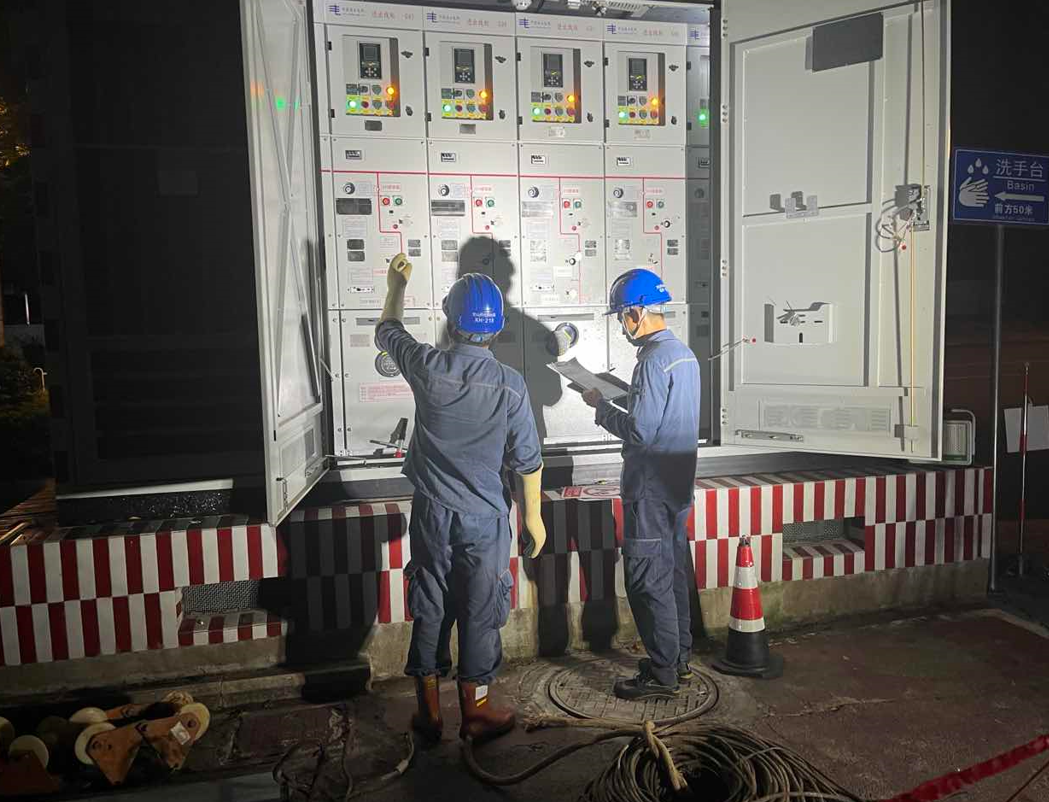

同时,针对此次改造工作有近三分之二的项目是在文山市区,居民用户较为集中,如果按照传统作业方式,将有10万户居民用户受到停电影响的情况。文山供电局按照“转带保”要求,在此次改造中采用了临时环网柜+临时转供电缆的方式为转供电主要方式,共使用临时环网柜75台次,敷设临时转供电缆敷设超过183千米,完成临时转供电100余次,有效降低停电时间、缩小停电范围。针对部分必须停电的作业,在保证安全的前提下,将作业时间安排到了凌晨1点至6点期间,并采取二次核相、环网柜分间隔投运等技术手段,有效缩短停复电操作及施工衔接时间。

记者从文山供电局获悉,在此次项目投产后,文山州配网自愈覆盖率已提升至73.29%。2025年,云南电网公司还计划在文山州投资2500万余元用于配电自动化项目建设,全面提升文山州民生用电供电质量。
编 辑:牟 星 罗贤慧
美 编:李 果
二 审:杨珉川
终 审:代高鹏

版权声明:本文内容由互联网用户自发贡献,该文观点仅代表作者本人。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任。如发现本站有涉嫌侵权/违法违规的内容,请联系我们,一经查实,本站将立刻删除。
如需转载请保留出处:https://51itzy.com/kjqy/204514.html
